前期介入筹备工作计划推进表
推进时间
2月11日-3月31日
2月11日-4月15日
2月11日-3月31日
2月11日-3月31日
2月11日-3月31日
3月14日-3月19日
3月1日-3月31日
3月27日-3月31日
3月27日-3月31日
3月25日-3月31日
4月1日-4月15日
3月1日-3月31日
4月1日-4月15日
4月15日-4月16日
4月17日-4月19日
Unnamed: 1
Unnamed: 2
工作项目
组建管理团队
财务建帐业主缴纳费用确定
物资装备采购
物业服务用房的确定与装修
承接查验房屋验收
通知交房
资料准备
相关承接表单
开发商提供资料
开办手续办理
档案建立
工程保修关系建立
公共关系建立
物业交房流程方案
交房上墙文件
Unnamed: 3
工作内容

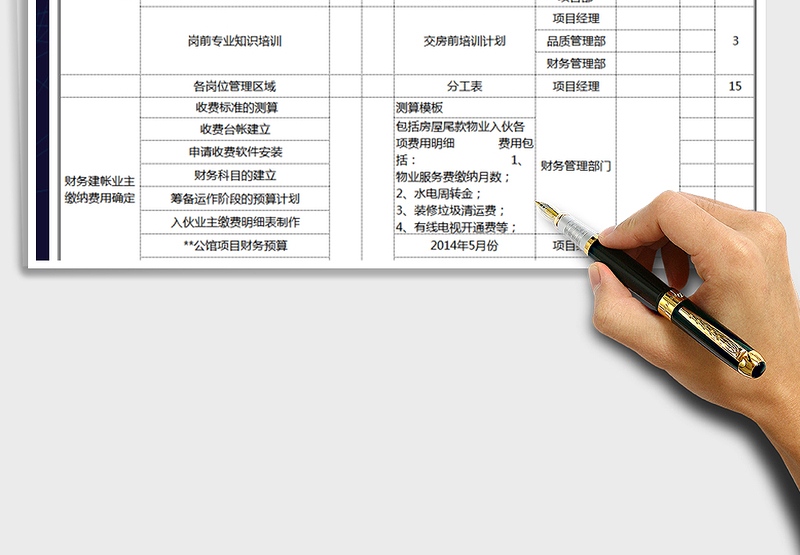

确定物业服务人员编制
行政人员任命
人员招聘
岗前专业知识培训
各岗位管理区域
收费标准的测算
收费台帐建立
申请收费软件安装
财务科目的建立
筹备运作阶段的预算计划
入伙业主缴费明细表制作
**公馆项目财务预算
交房客户名单审核确认
标识的制作
服装的制定
物资采购
物业服务用房的确定
物业用房装修
电话、网络的开通
各类上墙制度
导入体系文件
成立承接查验小组
承接查验工作计划
物业承接查验移交资料清单
物业工程交接管理方案
整改方案
承接查验实施
交房客户名单
入住资料准备(编制、印刷)
1. 《业主手册》 2. 《房屋验收/交付单》 3. 《钥匙/其它物品领取签收表》 4. 《钥匙托管书》 5. 《整改联络单》 6. 《返修申请表》
《两书》制作
《入伙手续会签单》
《产权办理承诺函》
参建相关单位名称、法人代表、联系电话
客户交房资料袋
组织机构成立
财务手续办理
物价报备(物业服务费标准报备、停车场收费标准报备)
物业企业资质办理
水电开户(开户申请、代收代付合同签订)
业主信息采集
项目及业主档案的建立
VIP客户名单的建立
三方维保协议签订
维保单位通讯录建立
1.社会机构(如水、电、气、通讯、电视等)关系建立 2.政府及行业主管部门(如物业管理处、街道办事处、社区工作站、社区居委会、派出所等)关系建立 3.承建商(总包及各分包方)关系建立
工作流程包括: 1、身份确定; 2、地产财务核实; 3、物业财务收费; 4、签约文......
